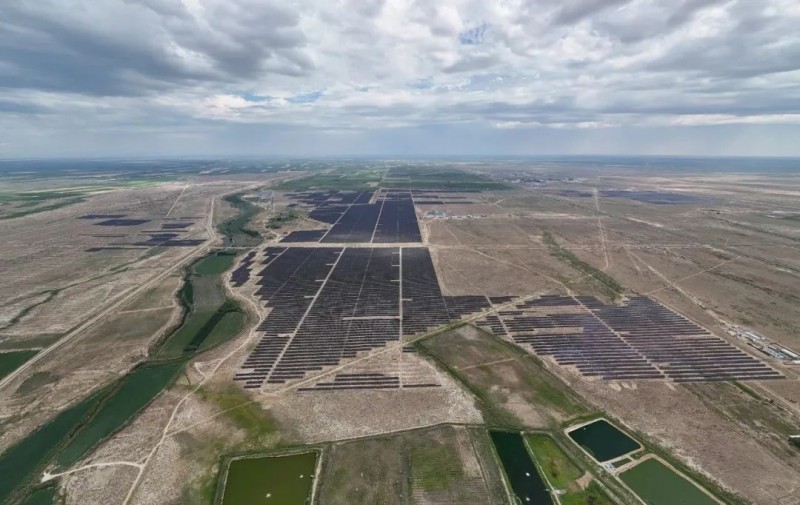

绿色开发,前进。最近,由中国建筑第二局进行的中国绿色POWER的100万千瓦特光伏项目的所有四个地块都成功地连接到了电网,并转移到了商业市场。
该项目位于哈萨克Yili Yili Automous县的Kuitun City,Xinjiang uygur自治区。完成后,平均每年发电量为14.28亿千瓦时。这样做之后,它将大大减少碳泄漏,有效地改善区域能源的能力,并将“绿色动量”注入地方经济发展。
必须实现任务,并激活履行合同的“强大”动机
自官方开始以来,该项目始终遵守“计划 +完整周期”项目管理概念的概念,严格控制了规划校正结构的开发,通过图表进行了战斗,仔细固定,以协调的方式进行了计划,并积极固定。 fa该项目团队以不良的因素(例如大型项目,较短的施工周期,难度的设备以及极端天气变化)面临困难,并进行仔细维修,以确保通过决定性的战斗确保高质量和高效的项目绩效。
项目的总建设期限超过460天,超过580,000个桩基础施工任务在35天内完成,并且在64天内完成了32,000多套光伏支架。根据与南部地区的电网连接的经验,该项目及时可调,并改进了后续工作计划,总共安装了182万个光伏模块。 ANG高质量的项目绩效由所有者和更好的单位统一多次,并在所有者的评论中排名最高。
技术驱动的,爆炸的技术
项目团队充分利用其科学和技术优势,使用BIM技术进行精致的构造管理层有效地应对复杂的地形和土壤结构带来的挑战,并成功地解决了关键和困难问题,例如光伏领域中的复杂管道,在电缆中进行特殊形状结构的突出管理,通过石油和天然气管道,城市道路,以及综合设备的综合设备的综合设备参与,构成技术的综合量的电缆,并需要努力,并构成了综合设备,以实现技术的努力。和时间,为项目构建提供高素质和出色的技术保证。
项目团队积极开展有关现代技术的活动,并根据实际项目状况进行技术研发。用于安装和构建光伏发电系统和新的光伏面板安装的物质处理材料的创新发明D安装稳定的底座,这可以有效防止强风和恶劣天气的影响,并大大提高了光伏模块的安装效率和稳定性。目前,项目团队获得了10多项国家专利,这为正在进行的项目进步和行业和升级奠定了坚实的基础。
领导标准,改善“硬”珠宝力量
为了确保桩的质量钻探微型,项目团队在有关四个地面的地面质量特性,严格审查的现场调查数据以及仔细计划的特殊施工计划中进行了深入研究。严格实施“四行”管理标准,重点是控制主要风险项目,避免安装偏差并消除隐藏风险的质量。执行现场管理,航空摄影管理和验证后检查,以达到孔的一次性通过率为100%收益,安装和其他工作。
同时,该项目组织了一个专门的人,以与所有者和制造商建立严格的安全系统和控制质量。邀请专家训练和指南,并对风险进行分类,并准备“小型,遥远和分散”问题的支票清单。与那些拥有对照组检查每日风险的人建立派对质量团队和纠察安全,并尽一切努力确保项目安全和稳定,并为该项目稳定地基础,以实现高质量的合规性。 (Sun Jianqi允许的照片)
